介紹簡報

前一篇文章自地自建的初步介紹、優劣勢,以及要注意的事項,這邊以簡報的方式接著介紹一些自地自建流程,希望能幫到一些有自地自建需求的人。

01.自地自建的工作團隊

___業主_P4 / 設計/監造_P5 / 施工營造_P6

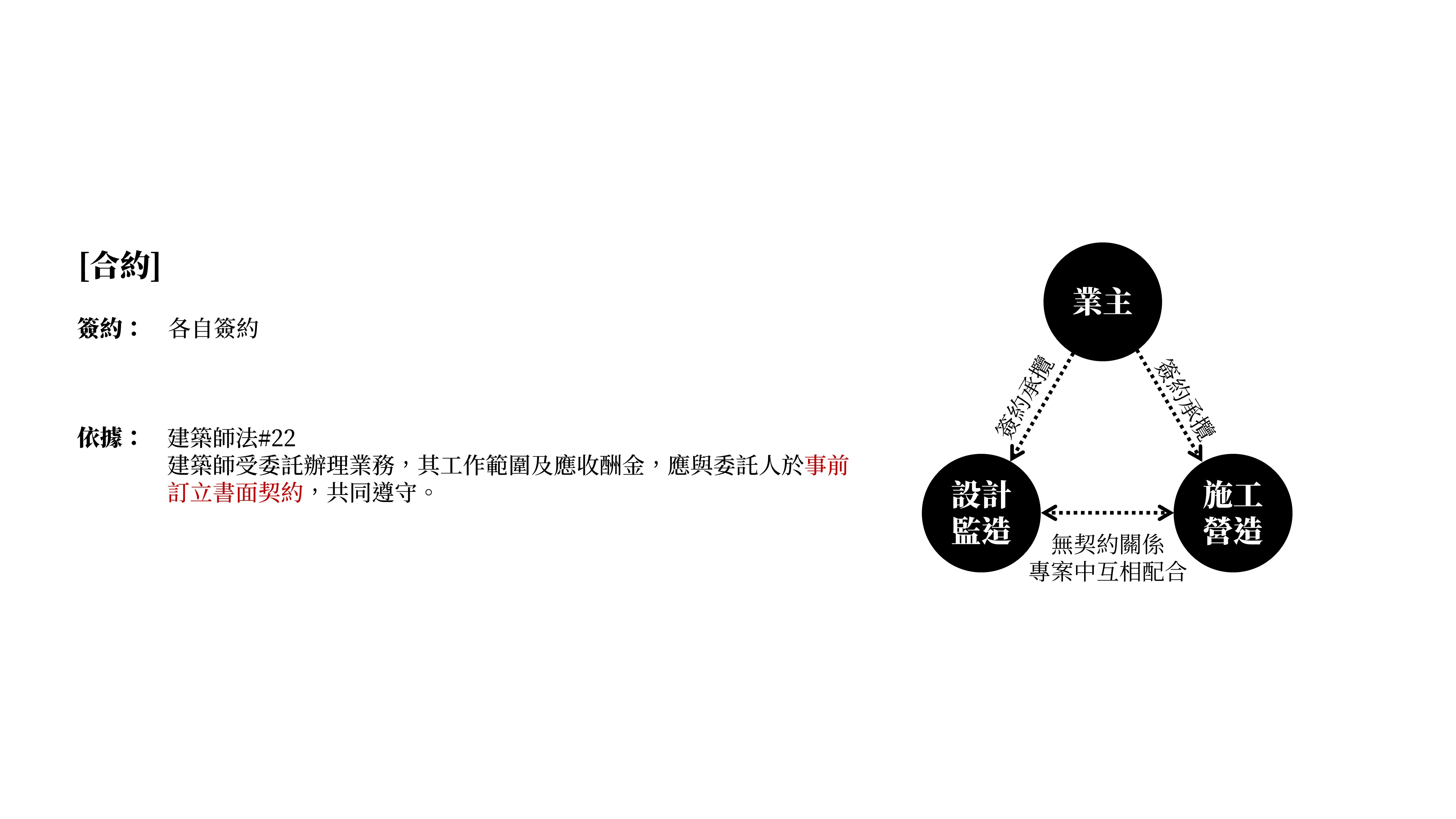

02.自地自建會怎樣簽約

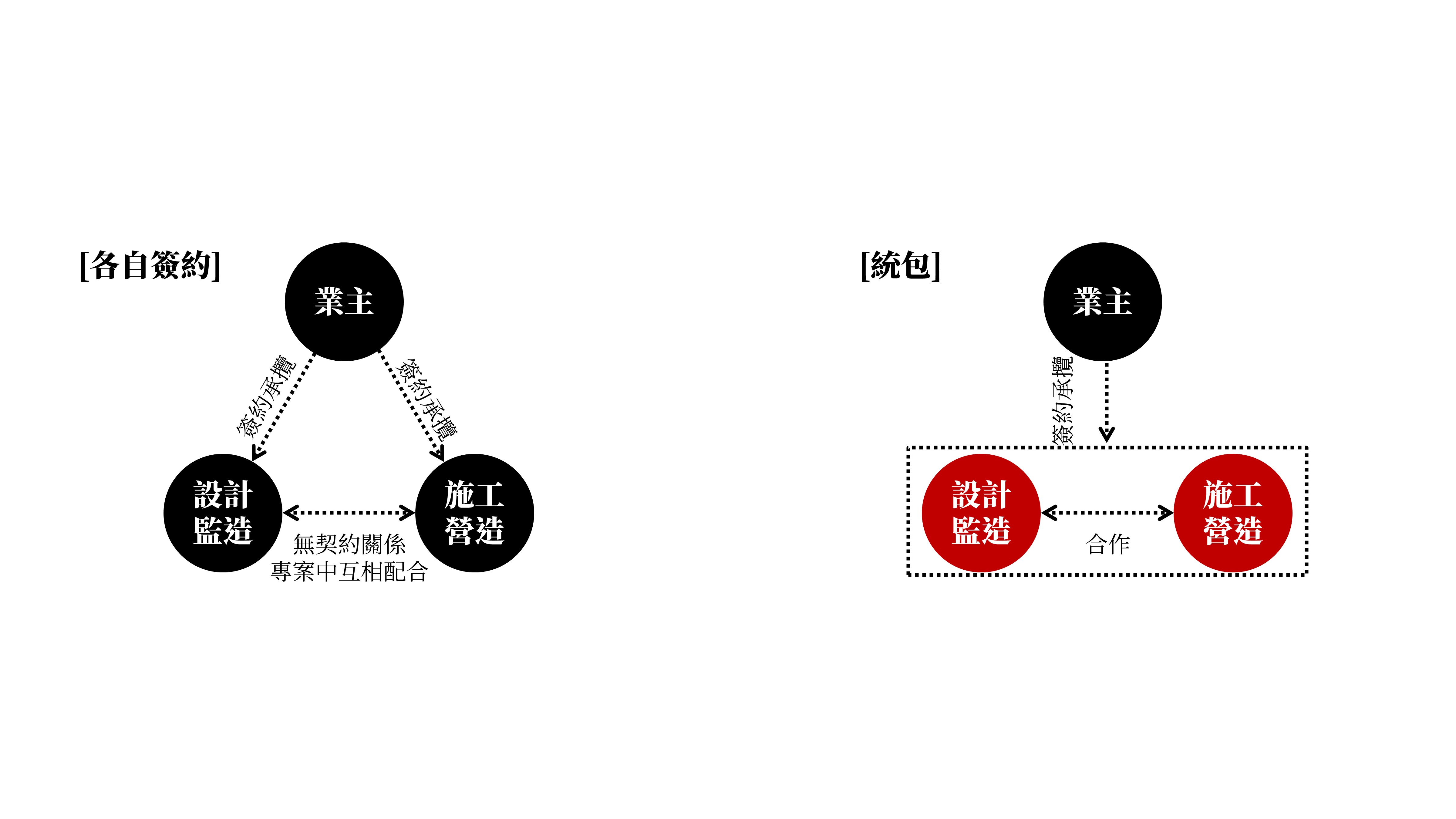

___各自簽約_p8 / 統包_P9 / 優缺點_P11 / 留意複委託報價_P15 / 工程蟑螂&掮客_p16

03.自地自建在設計應留意甚麼

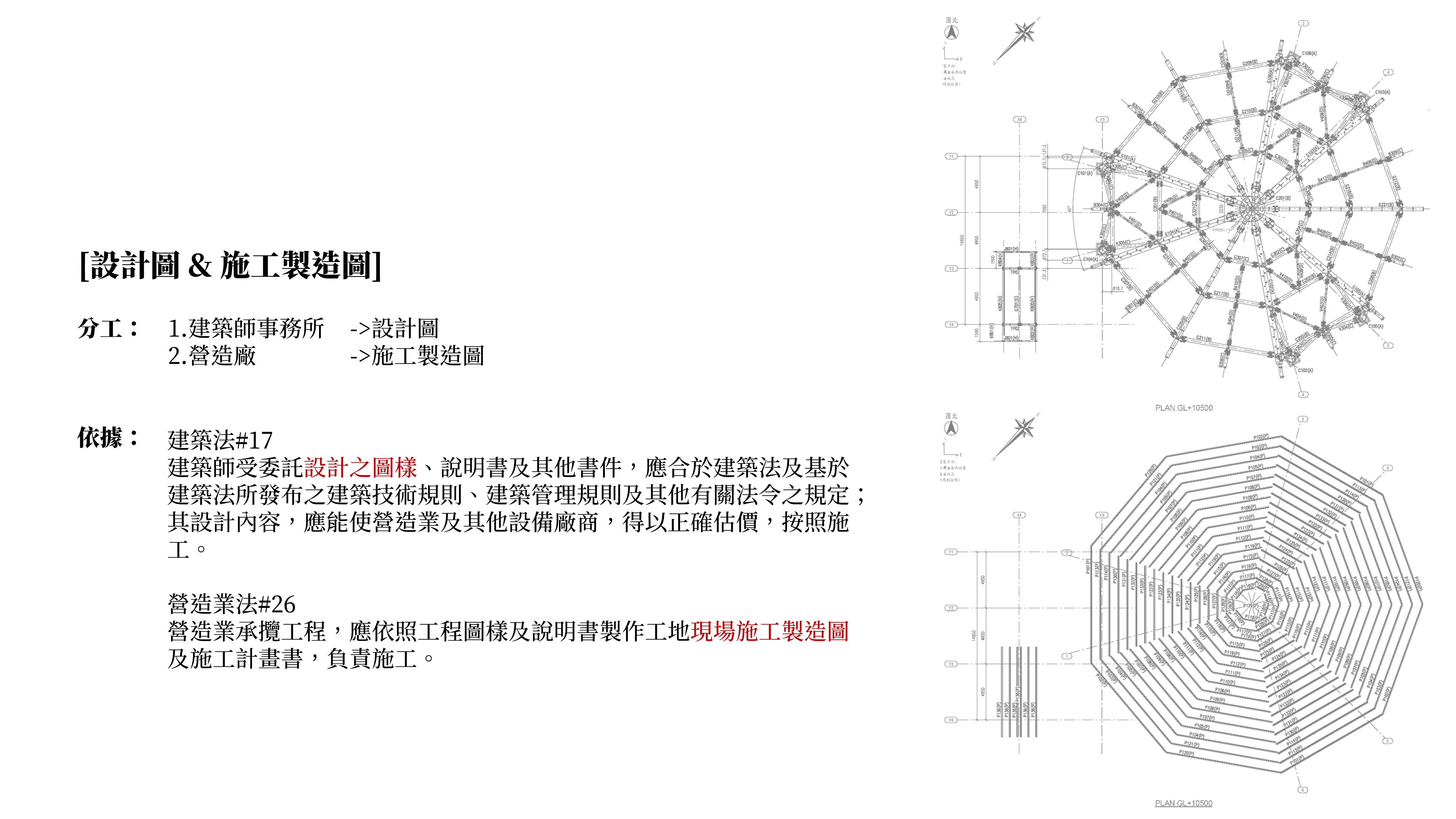

___確認您喜歡的房子_P26 / 設計圖與施工製造圖_P31 / 產權&規模_P32 / 營業登記_P34 / 設立許可_36

04.自地自建估價&申請建照

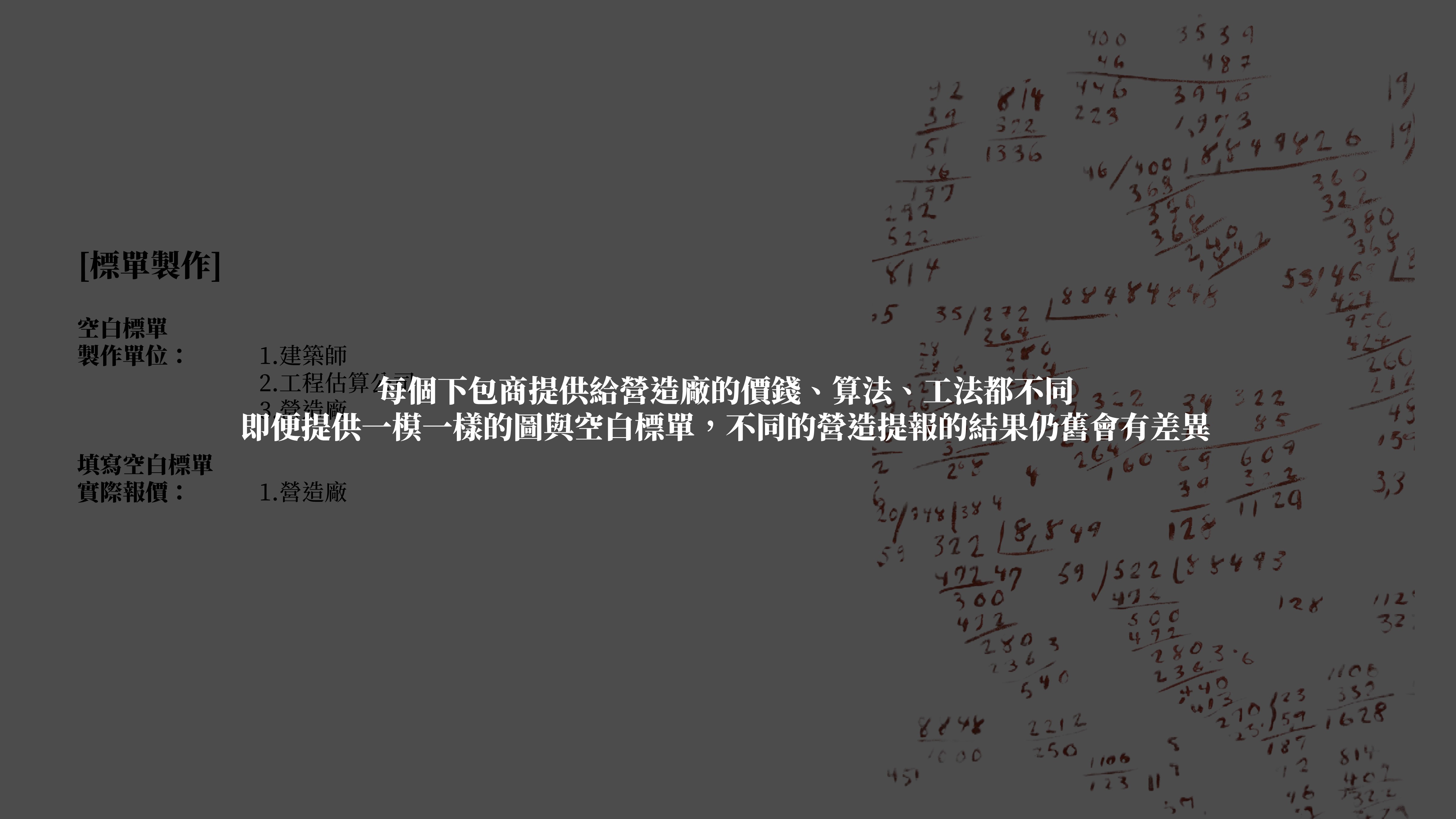

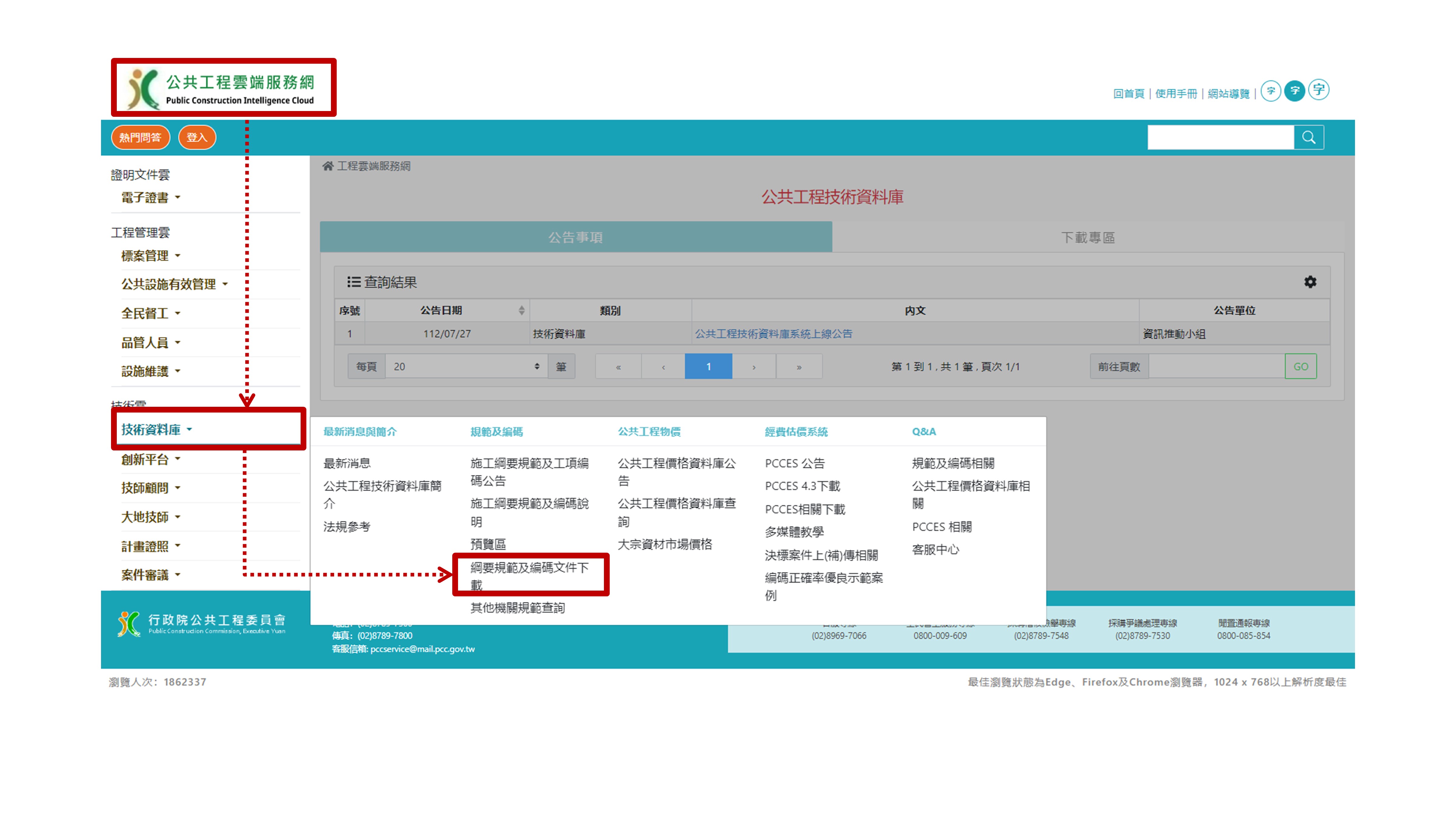

___申請建照的準備_P41 / 工程估價_P45 / 標單製作_P48

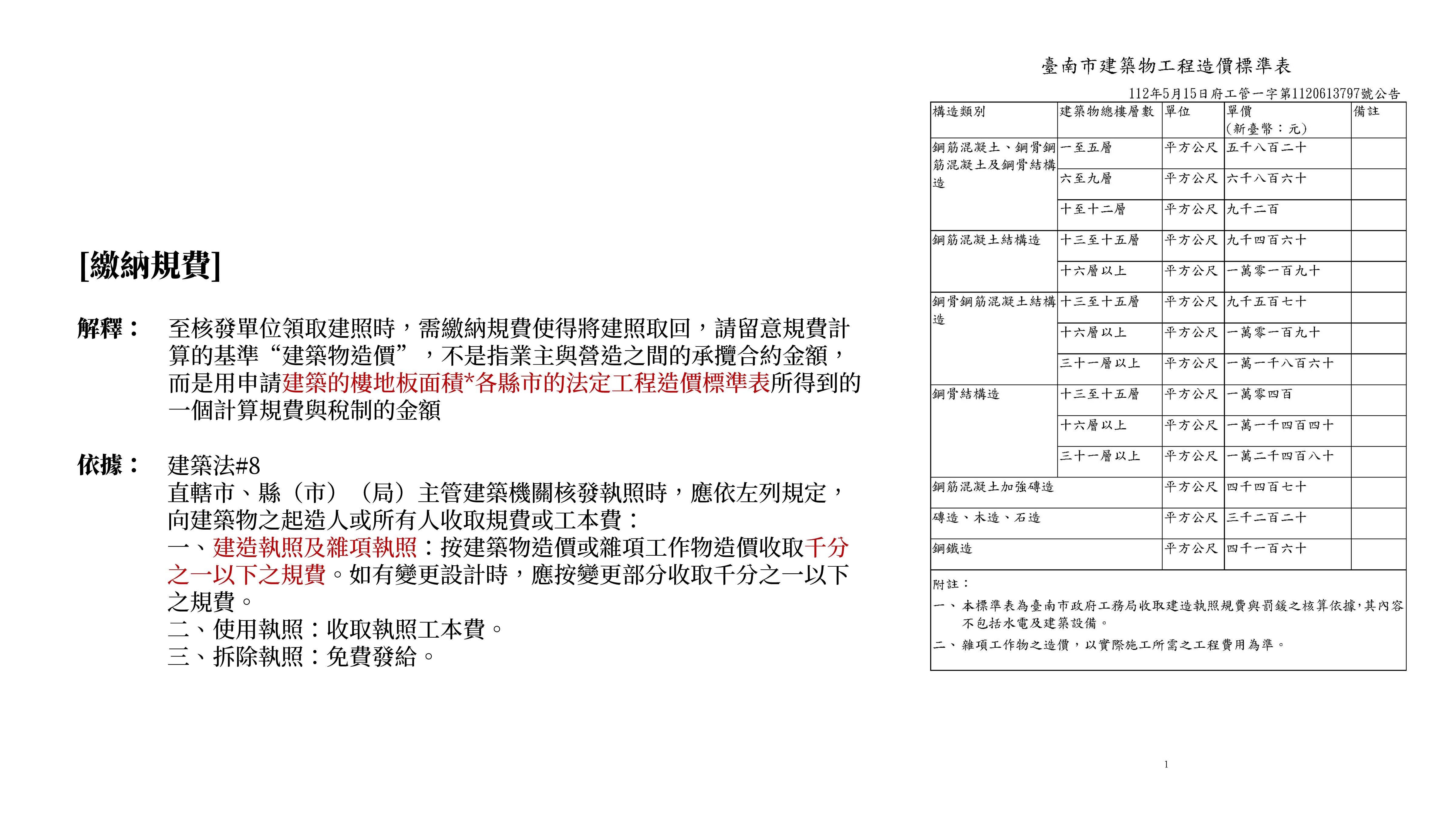

05.順利取得建照後

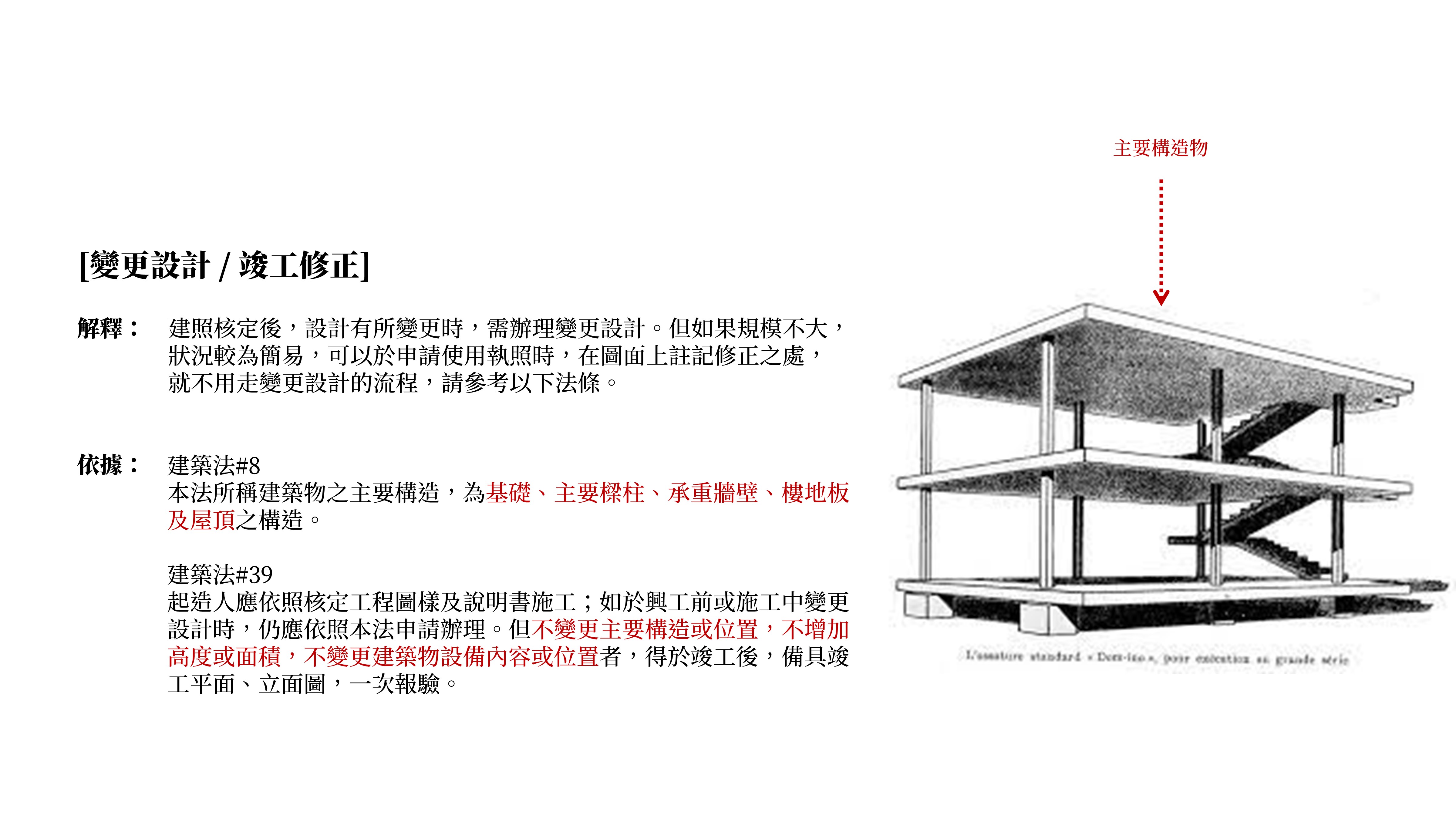

___繳納規費_P61 / 變更設計/竣工修正_P66

06.機電管線送審階段

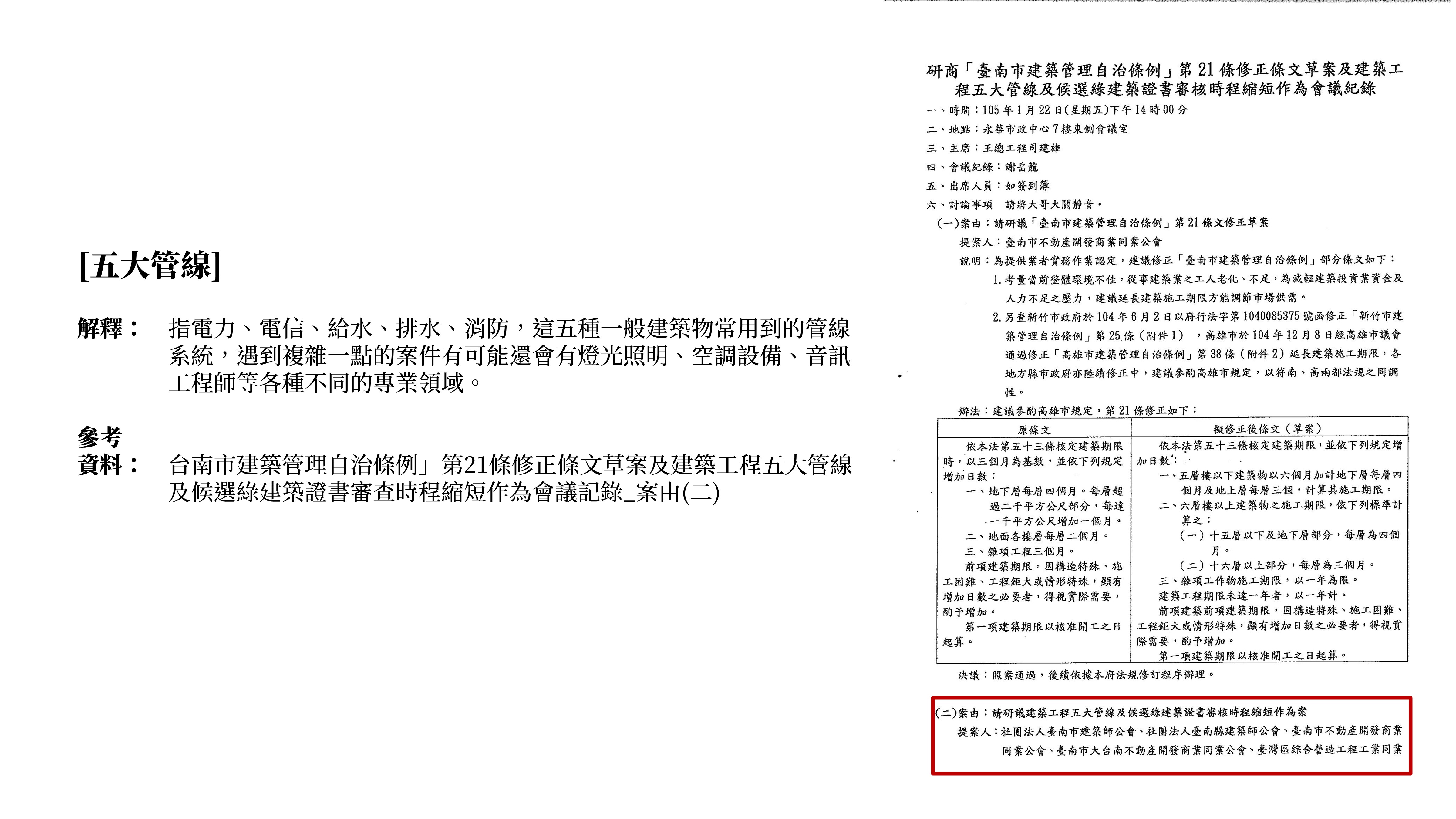

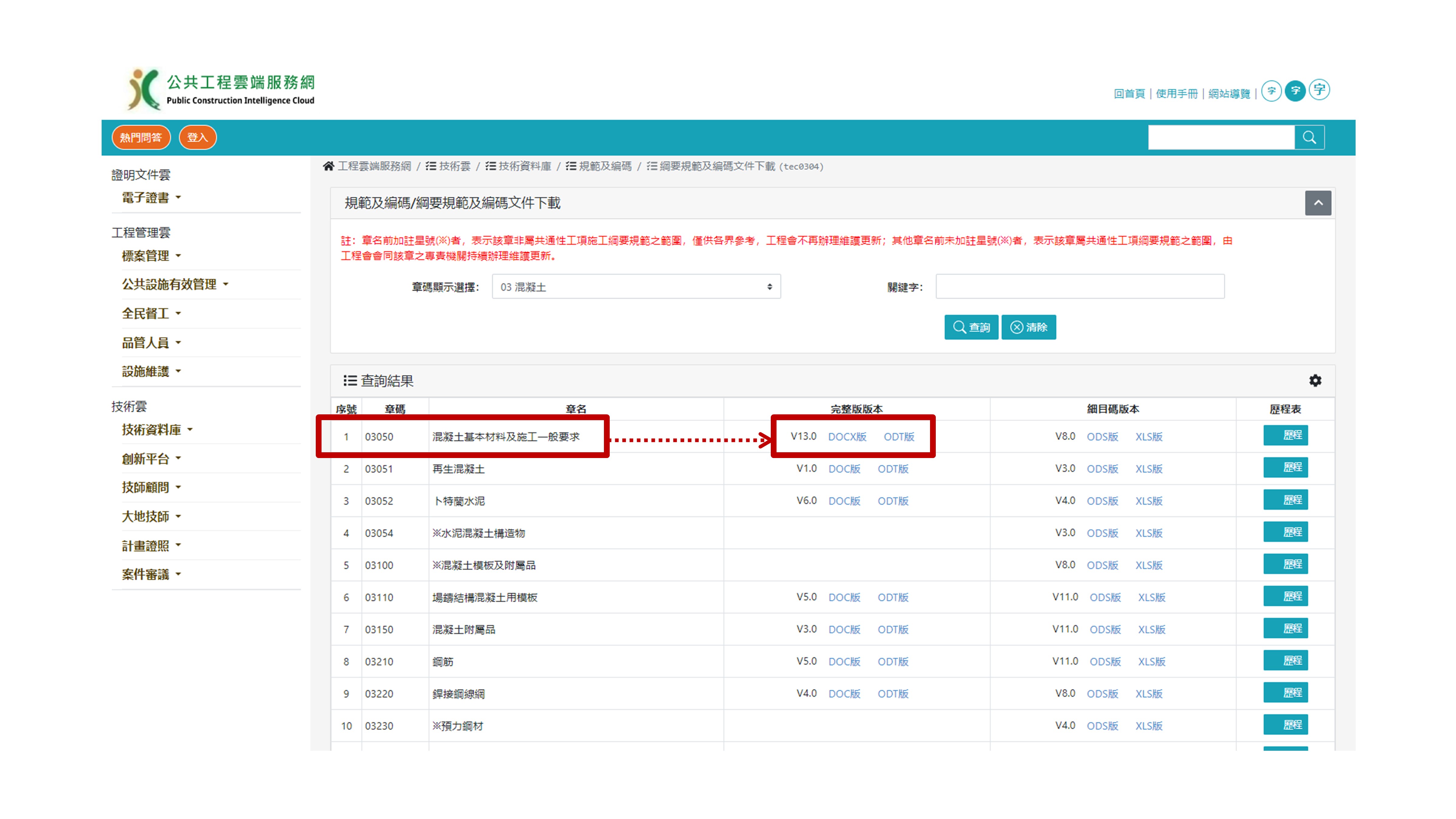

___五大管線_P69

07.自地自建申請開工

___開工期限_P73 / 核定工期_P74

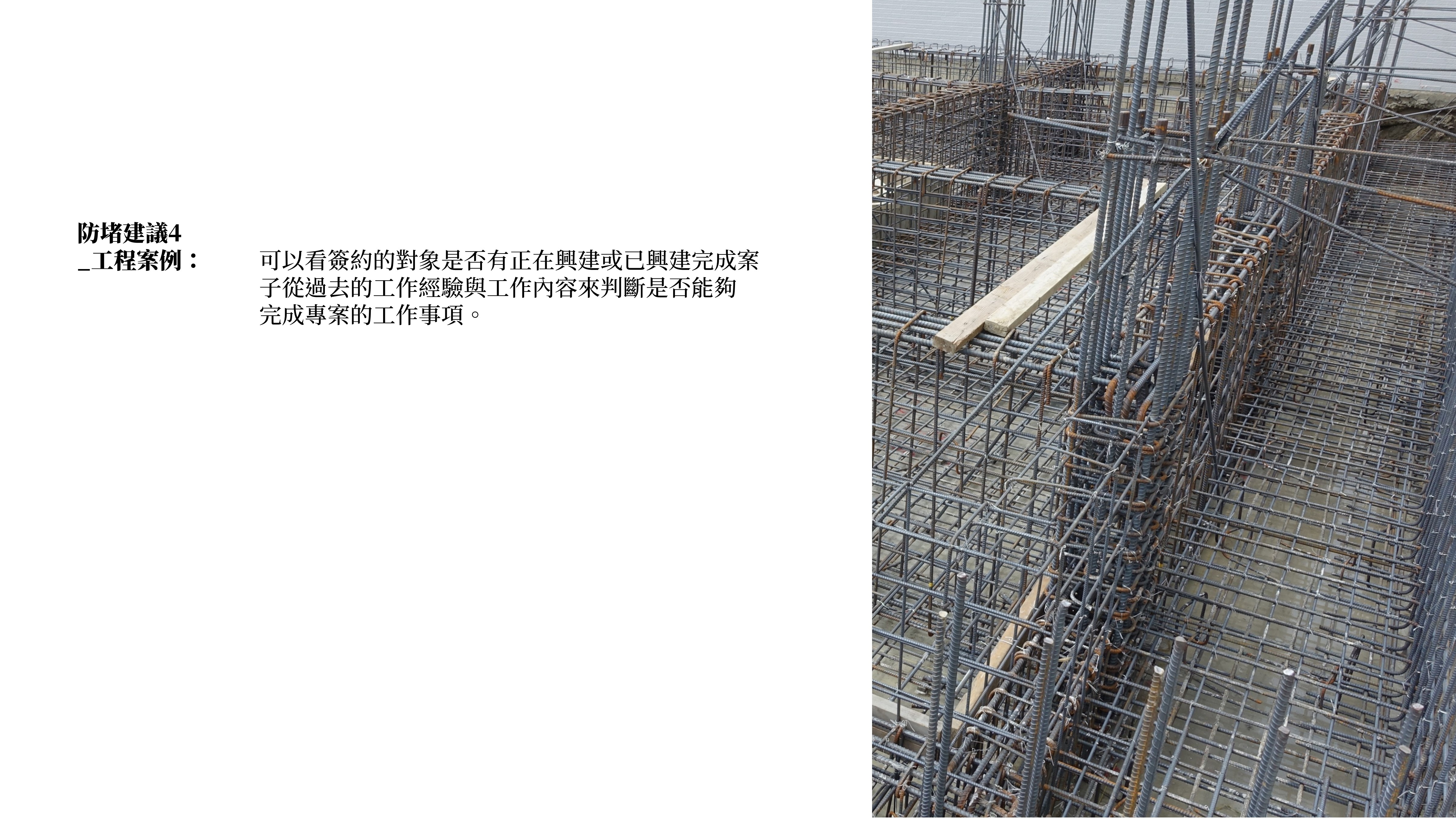

08.自地自建施工、監工/監造

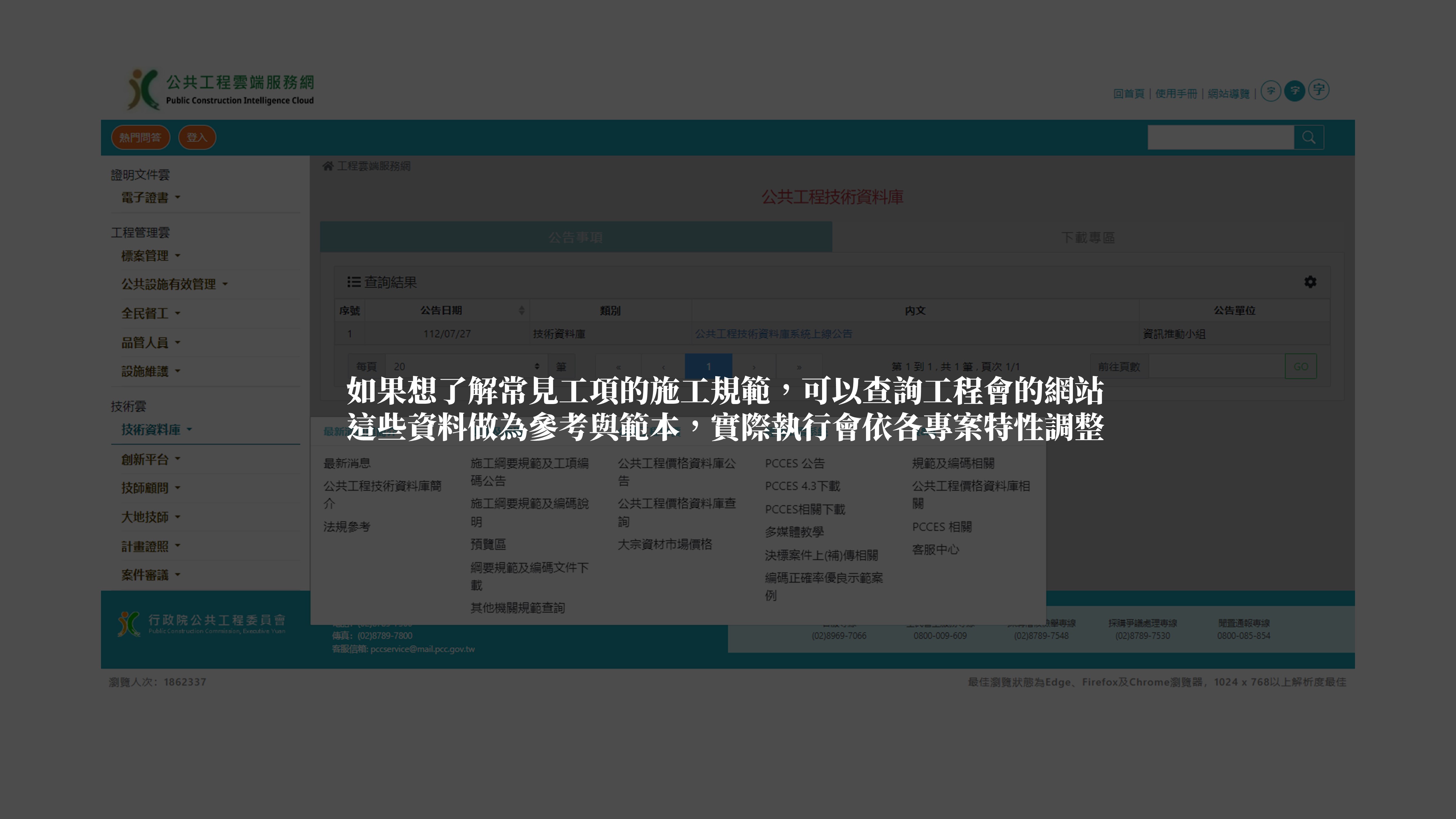

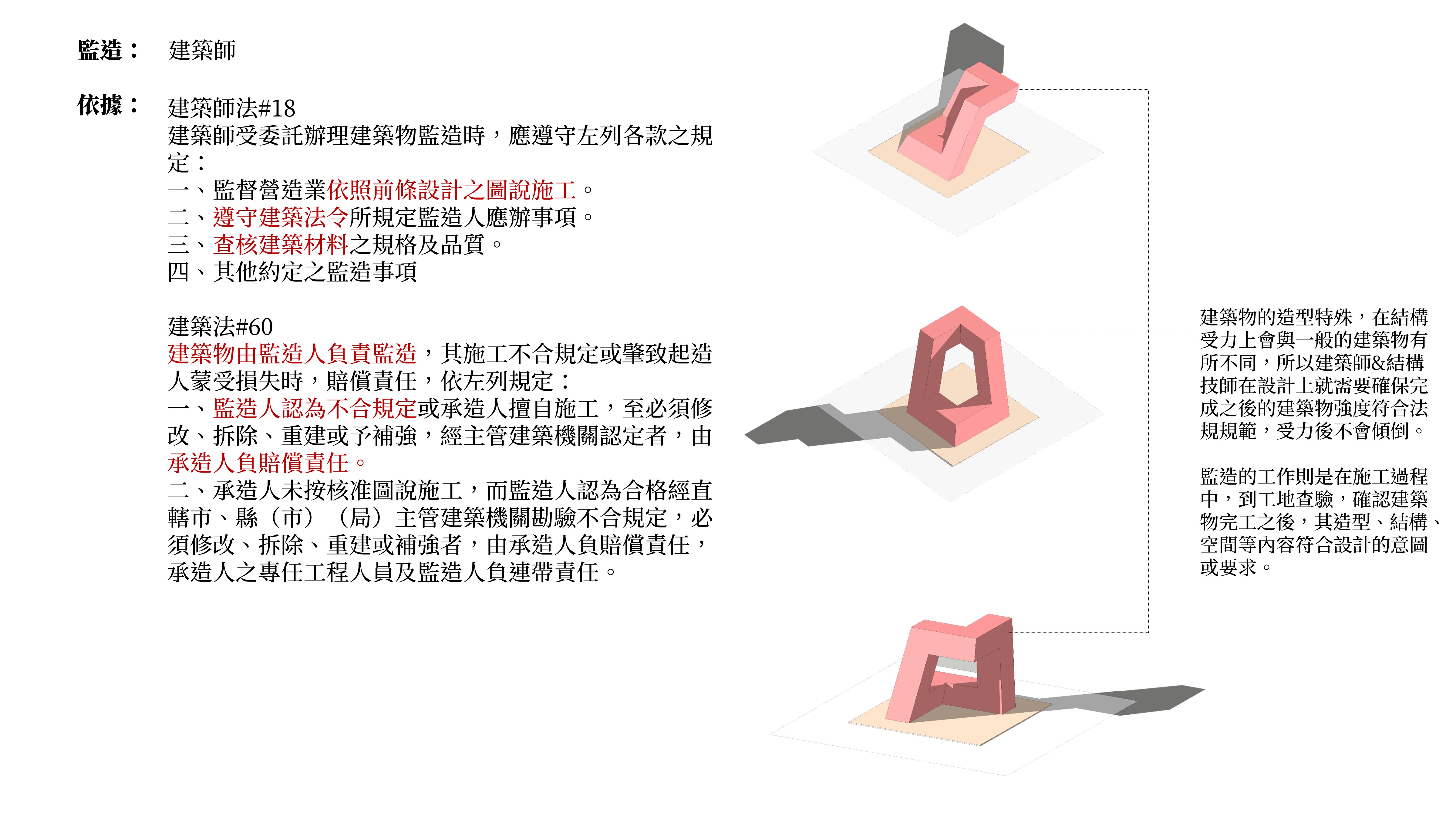

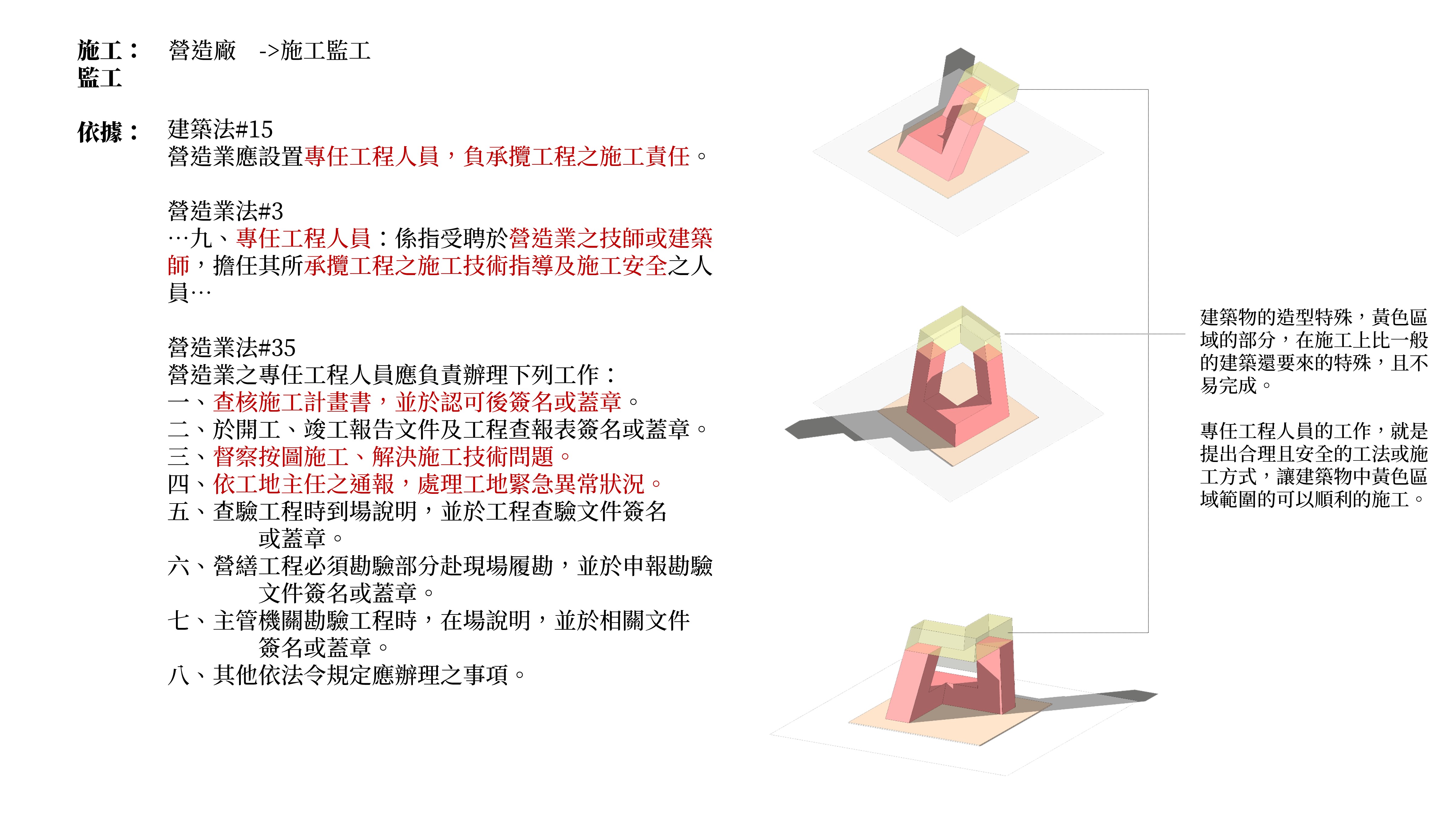

___監造_P77 / 施工&監工_P78

09.自地自建完工

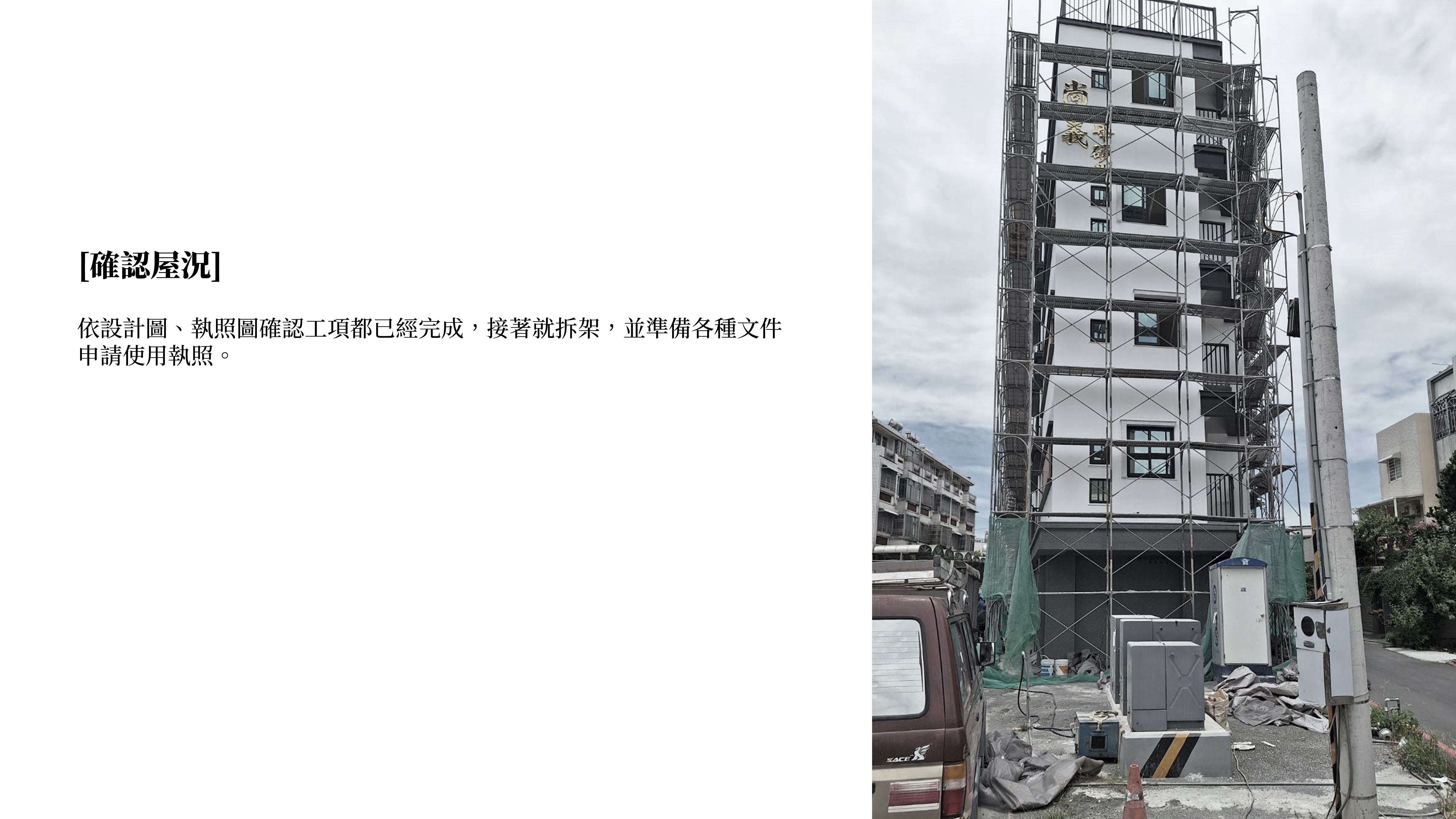

___確認屋況_P86

10.自地自建申請使照

___申請使照_P88

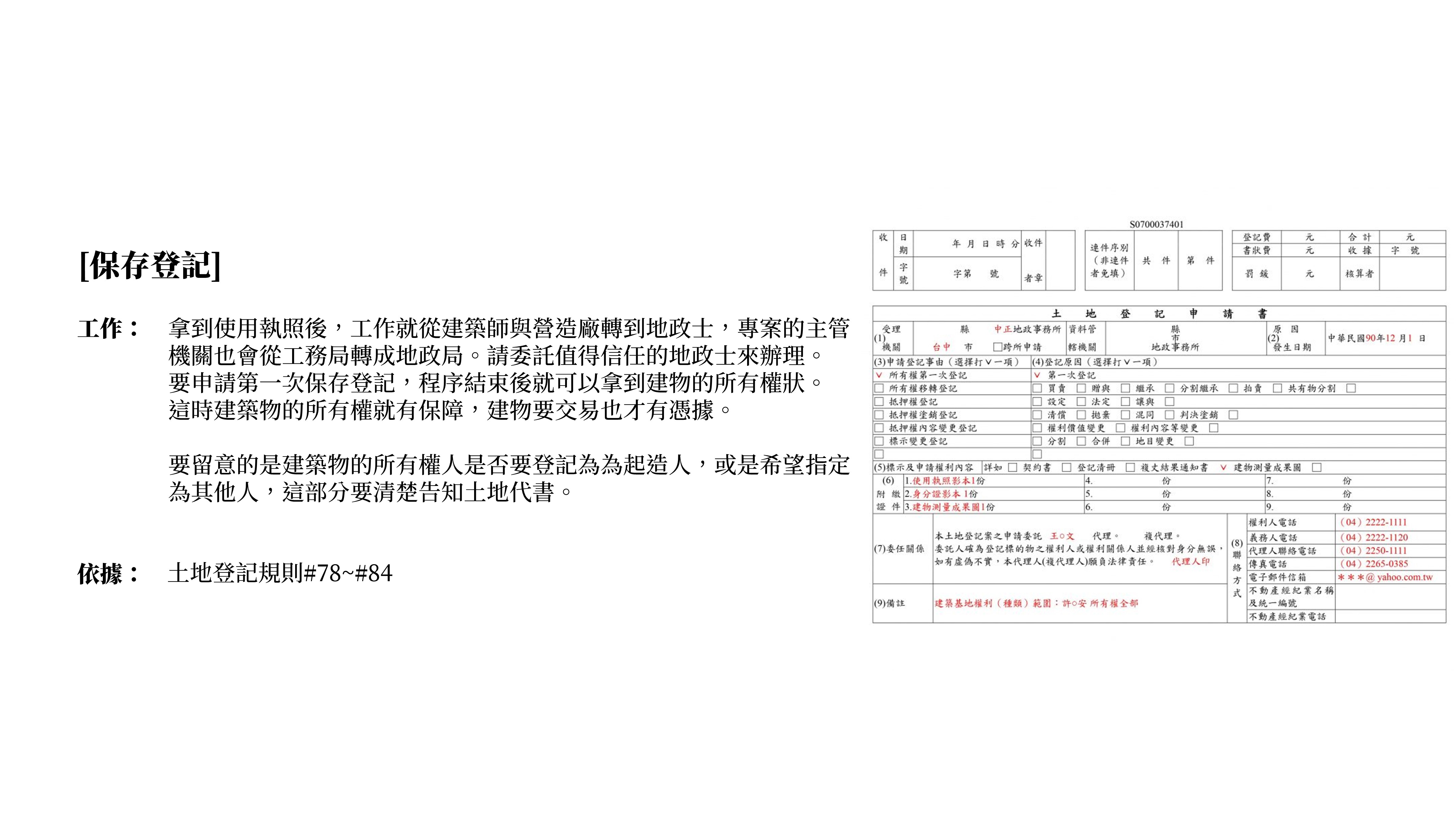

11.自地自建申請接水接電/保存登記

___接水接電_P91 / 保存登記_P92
